Kurz gesagt:
- Ein Bauzeitenplan bei Dachdeckerprojekten strukturiert alle Arbeitsschritte zeitlich, Verantwortlichkeiten und Puffer. Er schützt Hausbesitzer vor teuren Verzögerungen durch wetterabhängige Dachsanierungen und unterstützt eine effiziente Koordination mehrerer Gewerke. Ein realistischer, dynamisch angepasster Plan ist essenziell für eine termingerechte und qualitativ hochwertige Dachsanierung.
Ein Bauzeitenplan ist die verbindliche zeitliche Strukturierung aller Arbeitsschritte bei einem Dachdeckerprojekt. Er legt fest, wann welche Arbeit beginnt, wann sie endet, wer verantwortlich ist und wo Pufferzeiten eingeplant sind. Wer wissen möchte, was bedeutet Bauzeitenplan Dachdecker, bekommt hier eine klare Antwort: Es handelt sich um das zentrale Planungs- und Kontrollinstrument für jede Dachsanierung. Ohne dieses Dokument fehlt die Grundlage für Terminabsprachen, Kostenkontrolle und Qualitätssicherung. Engels-bedachungen setzt seit 1954 auf strukturierte Bauzeitplanung, weil Dacharbeiten wetterabhängig sind und jede Verzögerung direkte Folgekosten hat.
Ein Bauzeitenplan enthält Start- und Endtermine aller Arbeitsschritte, Meilensteine, Verantwortliche und Pufferzeiten und macht die Abhängigkeiten zwischen den einzelnen Gewerken sichtbar. Der Fachbegriff in der Bauplanung lautet Bauzeitenplan oder Bauablaufplan. Beide Begriffe beschreiben dasselbe Dokument. Für Hausbesitzer ist es hilfreich, beide Bezeichnungen zu kennen, weil Handwerker sie unterschiedlich verwenden.
Ein vollständiger Dachdecker-Bauzeitplan enthält typischerweise folgende Bestandteile:
Das Gantt-Diagramm ist die häufigste Darstellungsform. Es zeigt Balken für jeden Arbeitsschritt auf einer Zeitachse. Hausbesitzer können auf einen Blick erkennen, welche Arbeiten parallel laufen und wo Abhängigkeiten bestehen. Ein Gerüst muss zum Beispiel stehen, bevor der Dachdecker mit der eigentlichen Deckarbeit beginnen kann.
Profi-Tipp: Bitten Sie Ihren Dachdecker, den Bauzeitenplan als Gantt-Diagramm zu liefern. Selbst eine einfache Tabelle in einer Textverarbeitung reicht aus, um Termine und Abhängigkeiten klar zu machen.

Bauprojekte in Deutschland dauern im Durchschnitt 4,7 Monate länger als geplant. Der Hauptgrund ist fehlende Fristenkontrolle in der Planung, nicht mangelnde Handwerkerleistung. Das zeigt: Ein guter Bauzeitenplan schützt Hausbesitzer vor Verzögerungen, die sie selbst kaum beeinflussen können.

Verzögerungen bei Dachsanierungen können Kosten von mehreren tausend Euro pro Woche verursachen. Dazu zählen Mehrkosten für das Gerüst, das länger stehen bleibt, Folgeschäden durch ein offenes Dach bei Regen und Ausfallzeiten der Handwerker. Ein Bauzeitenplan macht diese Risiken sichtbar, bevor sie eintreten.
Auch kleine Dachsanierungen profitieren von einem strukturierten Plan. Er schafft Transparenz zwischen Hausbesitzer und Handwerker und reduziert Missverständnisse über Termine und Zuständigkeiten. Wer weiß, wann welches Gewerk auf der Baustelle erwartet wird, kann Urlaub, Lieferungen und Abnahmen besser koordinieren.
Verbindliche Meilensteine sichern die Qualität. Der Meilenstein „Dach ist regendicht" ist zum Beispiel der Punkt, an dem der Hausbesitzer prüfen kann, ob die Abdichtung korrekt ausgeführt wurde, bevor weitere Schichten aufgebracht werden. Ohne diesen Prüfpunkt bleibt ein Fehler unter der nächsten Schicht verborgen.
Profi-Tipp: Legen Sie vor Baubeginn schriftlich fest, welche Meilensteine eine Zwischenabnahme auslösen. So haben Sie ein klares Recht, den Baufortschritt zu prüfen, bevor die nächste Rechnung fällig wird.
Dachdeckerarbeiten sind wetterabhängig. Das ist der wichtigste Unterschied zu Innenarbeiten. Dachdecker-Projektmanagement erfordert deshalb flexible Terminplanung und klare Kommunikation, weil enge Zeitfenster und wechselnde Wetterbedingungen den Ablauf jederzeit verändern können.

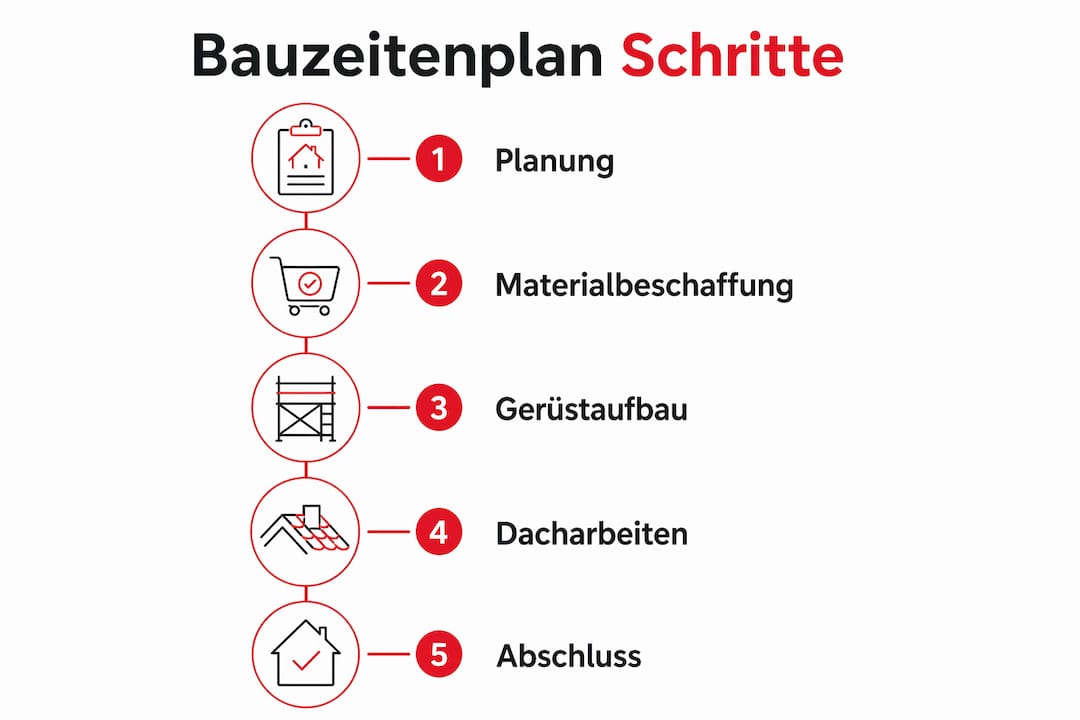

Eine realistische Planung folgt diesen Schritten:
Profi-Tipp: Fragen Sie Ihren Dachdecker, wie er mit Schlechtwetterperioden umgeht. Ein seriöser Betrieb hat eine klare Antwort: Er verschiebt Termine proaktiv und informiert Sie sofort, wenn der Plan angepasst wird.
Der Sanierungsplan für Dacharbeiten zeigt, wie eine strukturierte Zeitplanung in der Praxis aussieht. Wer die einzelnen Phasen kennt, kann besser einschätzen, ob der Zeitplan seines Dachdeckers realistisch ist.
Ein Bauzeitenplan koordiniert mehrere Gewerke gleichzeitig. Bei einer typischen Dachsanierung sind Gerüstbauer, Zimmerer, Dachdecker und Klempner beteiligt. Jeder braucht einen klar definierten Zeitraum. Überschneidungen führen zu Stillstand, weil ein Gewerk auf das andere warten muss.
Der Bauzeitenplan als Steuerungsinstrument wird bei Abweichungen sofort angepasst. Das ist sein entscheidender Vorteil gegenüber einer einfachen Terminliste. Eine Terminliste zeigt nur, was geplant war. Ein dynamischer Bauzeitenplan zeigt, was als nächstes passiert, wenn etwas schiefläuft.
Die folgende Tabelle zeigt, wie die Koordination in einem typischen Dachsanierungsprojekt aussieht:
| Phase | Gewerk | Abhängigkeit |
|---|---|---|
| Gerüstaufbau | Gerüstbauer | Startbedingung für alle weiteren Arbeiten |
| Dachstuhlprüfung | Zimmerer | Nach Gerüstaufbau, vor Eindeckung |
| Eindeckung und Abdichtung | Dachdecker | Nach Zimmererarbeiten |
| Klempnerarbeiten | Klempner | Parallel zur Eindeckung oder danach |
| Gerüstabbau | Gerüstbauer | Nach Abschluss aller Dacharbeiten |
Materialengpässe sind ein häufiger Grund für Verzögerungen. Wer Dachziegel oder Abdichtungsbahnen zu spät bestellt, blockiert den gesamten Ablauf. Ein guter Bauzeitenplan enthält deshalb auch Liefertermine als eigene Positionen. So ist sichtbar, wann Material auf der Baustelle sein muss, damit der nächste Schritt beginnen kann.
Die Schnittstellen zwischen Dachdecker und Zimmerer sind besonders kritisch. Fehler in der Übergabe zwischen diesen beiden Gewerken führen häufig zu Nacharbeiten und Zeitverlust. Ein klar dokumentierter Meilenstein an dieser Schnittstelle verhindert das.
Monitoring bedeutet, den Plan regelmäßig mit dem tatsächlichen Baufortschritt zu vergleichen. Wer einmal pro Woche prüft, ob die geplanten Schritte abgeschlossen sind, erkennt Abweichungen früh. Frühe Erkenntnis lässt noch Spielraum für Anpassungen. Wer erst am Ende merkt, dass der Plan nicht eingehalten wurde, hat kaum noch Optionen.
Ein Bauzeitenplan ist das entscheidende Instrument, das Dachdeckerprojekte termingerecht, kosteneffizient und qualitätsgesichert hält.
| Thema | Details |
|---|---|
| Definition Bauzeitenplan | Zeitlicher Ablaufplan mit Terminen, Meilensteinen, Verantwortlichen und Pufferzeiten für alle Arbeitsschritte |
| Pufferzeiten bei Außenarbeiten | 20–30 % Puffer verteilt über den Plan schützt vor wetterbedingten Verzögerungen |
| Meilensteine als Prüfpunkte | Verbindliche Zwischenabnahmen wie „Dach ist regendicht" sichern die Qualität vor der nächsten Phase |
| Dynamische Anpassung | Der Plan wird sofort aktualisiert, wenn Lieferprobleme oder Schlechtwetter eintreten |
| Koordination mehrerer Gewerke | Klare Zeitfenster für Gerüstbauer, Zimmerer, Dachdecker und Klempner verhindern Stillstand |
Die häufigste Frage, die Hausbesitzer stellen, lautet: „Wann ist das Dach fertig?" Die ehrliche Antwort lautet: Das hängt davon ab, wie gut der Plan ist.
Ich habe viele Projekte gesehen, bei denen der Bauzeitenplan nur auf dem Papier existierte. Der Dachdecker hatte einen Termin genannt, der Hausbesitzer hatte ihn akzeptiert, und niemand hatte geprüft, ob die Pufferzeiten realistisch waren. Das Ergebnis war fast immer dasselbe: Verzögerungen, Mehrkosten und Frustration auf beiden Seiten.
Der größte Fehler ist, Pufferzeiten ans Ende des Plans zu packen. Das klingt logisch, funktioniert aber nicht. Wenn eine Verzögerung in der Mitte des Projekts eintritt, ist der Puffer am Ende bereits aufgebraucht, bevor er gebraucht wird. Professionelle Planung verteilt Puffer zwischen den kritischen Schritten.
Ein weiterer Punkt, den viele unterschätzen: Die finanziellen Folgen von Terminverzögerungen sind oft größer als die eigentlichen Baukosten. Ein Gerüst, das zwei Wochen länger steht als geplant, kostet Miete. Ein offenes Dach bei Regen verursacht Wasserschäden. Diese Kosten entstehen nicht, weil der Handwerker schlecht gearbeitet hat, sondern weil der Plan nicht robust genug war.
Mein Rat: Verlangen Sie vor Baubeginn einen schriftlichen Bauzeitenplan. Prüfen Sie, ob Pufferzeiten verteilt sind. Fragen Sie, welche Meilensteine eine Zwischenabnahme auslösen. Und klären Sie, wie der Betrieb mit Schlechtwetter umgeht. Wer diese vier Fragen stellt, erkennt sofort, ob er es mit einem professionellen Betrieb zu tun hat.
— Electus
Engels-bedachungen ist seit 1954 in Bornheim tätig und führt Dachsanierungen in Köln, Bonn und der gesamten Region mit strukturierter Bauzeitplanung durch. Jedes Projekt beginnt mit einem verbindlichen Ablaufplan, der Termine, Meilensteine und Pufferzeiten klar festlegt.

Wer eine Dachsanierung in Bornheim plant oder Fragen zur Zeitplanung hat, findet bei Engels-bedachungen einen Ansprechpartner mit jahrzehntelanger Erfahrung. Das Team erklärt den Ablauf verständlich, nennt realistische Termine und passt den Plan bei Bedarf an. Für Hausbesitzer in der Region Köln-Bonn ist das Angebot zur professionellen Dachsanierung der direkte Einstieg in eine zuverlässige Planung.
Ein Bauzeitenplan beim Dachdecker ist ein strukturierter Ablaufplan, der alle Arbeitsschritte mit Start- und Endterminen, Verantwortlichen und Pufferzeiten festlegt. Er dient als verbindliche Grundlage für Terminabsprachen zwischen Hausbesitzer und Handwerker.
Eine typische Dachsanierung dauert je nach Umfang und Witterung mehrere Wochen, inklusive Vor- und Nachbereitung. Der Bauzeitenplan legt den genauen Rahmen fest und enthält Pufferzeiten für wetterbedingte Verzögerungen.
Bei Außenarbeiten wie Dachdeckerarbeiten sollten 20–30 % Pufferzeit eingeplant werden. Diese Puffer werden nicht nur am Ende, sondern verteilt zwischen den einzelnen Arbeitsschritten eingeplant.
Ohne Bauzeitenplan fehlt die Grundlage für Terminkontrolle und Qualitätssicherung. Verzögerungen bei Dachsanierungen können Mehrkosten von mehreren tausend Euro pro Woche verursachen, zum Beispiel durch längere Gerüstmiete oder Wasserschäden bei offenem Dach.
Nein. Der Bauzeitenplan wird vom ausführenden Betrieb erstellt. Als Hausbesitzer sollten Sie ihn vor Baubeginn schriftlich anfordern, auf Meilensteine und Pufferzeiten prüfen und klären, wie der Betrieb mit Abweichungen umgeht.
