Flachdach Bekiesung entfernen: Wann es sich lohnt und wie Sie vorgehen

Flachdach Bekiesung entfernen: Wann es sich lohnt und wie Sie vorgehen

Ja, die Bekiesung lässt sich entfernen, und in vielen Fällen ist das der erste richtige Schritt vor einer Sanierung. Vor dem Rückbau sollten Sie jedoch klären, ob eine Asbesterkundung nötig ist und wie es um die Feuchtigkeit unter dem Kies steht. Eine Darrprobe oder eine Impedanz-Feuchtigkeitsmessung (IP-SLD) liefert die Grundlage für die Entscheidung. Für die sichere Ausführung empfiehlt sich ein Fachbetrieb, der Prüfung und Rückbau aus einer Hand anbietet.


Kurz gesagt:

  • Das Entfernen der Kieschicht ist sinnvoll vor einer Dachsanierung, wobei eine Feuchtigkeits- und Asbesterkundung meist notwendig ist.
  • Methoden wie Absaugen, Kran- oder Handarbeit wählen je nach Dachzugang und Materialzustand, um Kosten zu minimieren und Recycling zu erleichtern.
  • Vor Rückbau sollten Prüfung der Feuchtigkeit und des Kieszustands sowie die Klärung der Wiederverwendbarkeit erfolgen, um unnötige Entsorgung zu vermeiden.
  • Bei Verdacht auf Feuchtigkeit unter dem Kies ist eine zerstörungsfreie IP-SLD-Messung oder die Darrprobe sinnvoll, um die Dämmung zu retten.
  • Eine kombinierte Erneuerung von Abdichtung und Dämmung ist ratsam, wenn die Dichtschicht das Ende ihrer Nutzungsdauer erreicht oder die Dämmung durchfeuchtet ist.

Engels-bedachungen
engels-bedachungen.de
Flachdach fachgerecht sanieren lassen
Engels Bedachungen prüft und saniert Flachdächer für private und gewerbliche Kunden in Bornheim, Köln, Bonn und Umgebung.
Flachdach prüfen lassen

Inhaltsverzeichnis

Wann ist Entkiesen notwendig? Typische Anlässe und Warnsignale

Die Kiesschicht schützt die Abdichtung vor UV-Strahlung und mechanischen Schäden, verdeckt aber auch Probleme darunter. Wer eine Sanierung plant, eine Leckage sucht oder das Dach für eine Begrünung oder eine Photovoltaikanlage vorbereiten will, kommt am Entkiesen nicht vorbei.

Einige Signale zeigen frühzeitig, dass ein Blick unter den Kies nötig ist:

  • Stehendes Wasser auf der Dachfläche nach Regen
  • Sichtbare Durchfeuchtung an Innendecken oder Dachrändern
  • Verschobene oder ungleichmäßig verteilte Kiesschicht
  • Risse oder Blasenbildung an sichtbaren Abdichtungsstellen

Wichtig ist dabei die Unterscheidung zwischen Instandhaltung und tatsächlicher Erneuerung der Dachhaut: Reine Regeneration löst in der Regel keine Pflichten nach dem Gebäudeenergiegesetz aus, eine funktionale Erneuerung dagegen schon. Diese Abgrenzung entscheidet oft darüber, ob zusätzliche Dämmanforderungen greifen.

Praktische Methoden: Absaugen, Kran oder manuelles Abtragen

Je nach Dachzugang, Fläche und Zustand des Kieses kommen unterschiedliche Verfahren infrage. Die Wahl beeinflusst nicht nur die Kosten, sondern auch, ob der Kies später wiederverwendet werden kann.

  1. Saugtechnik: Schont die Abdichtung, arbeitet zügig und erlaubt in vielen Fällen die spätere Wiederverwendung des Materials, da der Kies dabei kaum verunreinigt wird.
  2. Kran oder Container: Sinnvoll bei schwer zugänglichen Dächern oder größeren Mengen, erfordert aber eine vorherige Prüfung der Kranstellflächen und Zufahrten.
  3. Manuelles Abtragen: Geeignet für kleine Flächen oder Detailarbeiten an Rändern und Durchdringungen, dafür zeitaufwendiger als die anderen Varianten.

In der Praxis wird oft kombiniert: Die Hauptfläche läuft über Saugtechnik, Ecken und Anschlüsse werden von Hand nachgearbeitet. Fachbetriebe setzen beim Absaugen Systeme ein, die den Kies schonend aufnehmen und direkt in Behälter zur Zwischenlagerung fördern, bevor eine Aufbereitung über ein Kieswerk oder die Wiederverlegung erfolgt, sofern Statik und Materialqualität das zulassen. Wer die Logistik unterschätzt, verliert dabei schnell Zeit: Zwischenlagerflächen, Wegeführung über das Grundstück und die Reihenfolge der Arbeitsschritte sollten vor Beginn feststehen.

Profi-Tipp: Lassen Sie vor der Methodenwahl klären, ob der Kies überhaupt wiederverwendbar ist, das spart oft unnötige Entsorgungskosten.

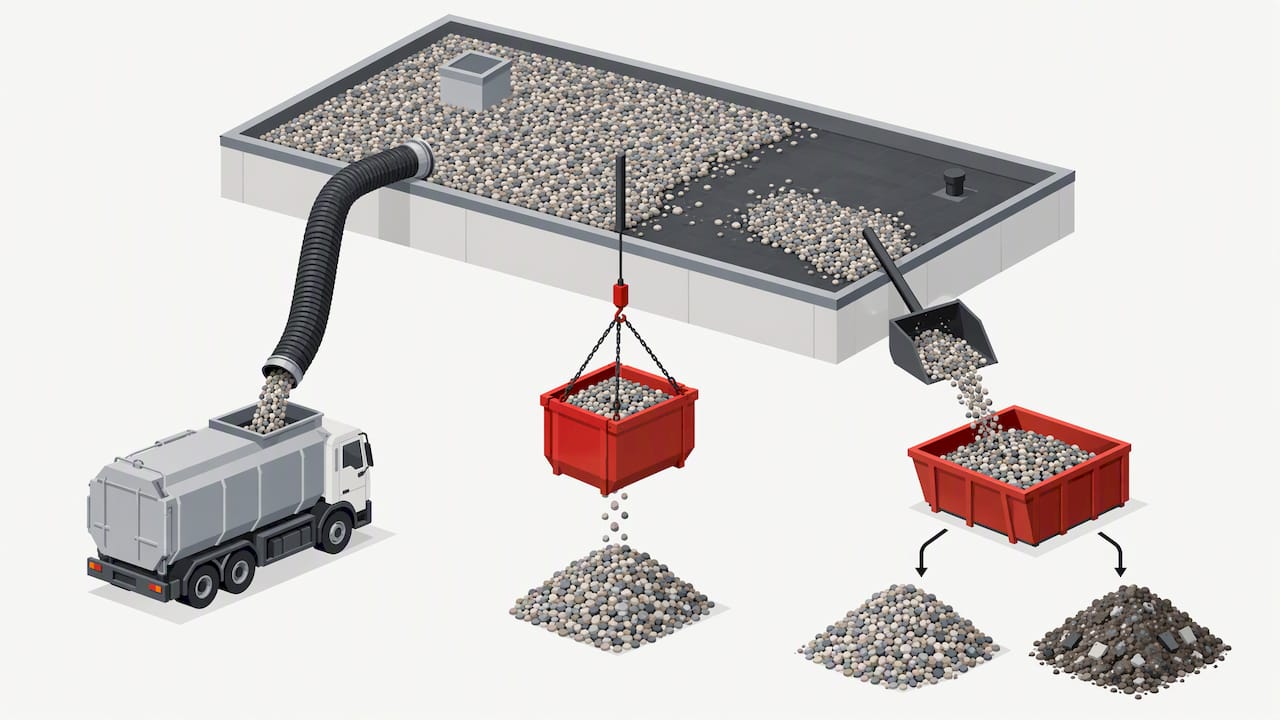

Methoden zur Beseitigung von Dachkies

Vorbereitung und Arbeitsschutz: Was vor dem Rückbau zu klären ist

Vor dem ersten Spatenstich stehen mehrere Prüfungen an, die über Sicherheit und rechtliche Konformität entscheiden.

  • Asbesterkundung bei älteren Dachaufbauten, da asbesthaltige Bauteile besondere Schutzmaßnahmen erfordern
  • Absturzsicherung für das Dachpersonal und Schutzvorkehrungen für Fassaden und Umfeld
  • Statische Prüfung der Auflast sowie von Kranstellflächen und Zufahrtswegen
  • Kontrolle der Entwässerung, also Abläufe, Notüberläufe und Laub- oder Kiesfänge

Bei Verdacht auf Asbest ist laut der Leitlinie zur Asbesterkundung des Umweltbundesamts eine Facherkundung mit emissionsarmen Verfahren vorgeschrieben, bevor überhaupt Arbeiten beginnen dürfen. Entwässerungssysteme auf Flachdächern benötigen eine regelmäßige Kontrolle von Nennweiten und Anordnung der Abläufe, da verstopfte oder fehlerhaft dimensionierte Systeme zu Rückstau und Folgeschäden an der Dachkonstruktion führen können.

Was passiert mit dem Kies? Wiederverwendung oder Entsorgung

Sauberer, unverunreinigter Kies muss nicht automatisch im Container landen. Vor der Entscheidung lohnt sich ein Blick auf Körnung und Materialzustand.

  • Wiederverwendung ist möglich, wenn die Körnung sauber und frei von Fremdstoffen ist
  • Eine Prüfung vor Neuverlegung verhindert, dass beschädigtes Material zurück aufs Dach kommt
  • Zwischenlagerung und Siebung bereiten den Kies für den Abtransport ins Kieswerk vor
  • Kontaminiertes Material unterliegt gesonderten Entsorgungspflichten

Ökologisch sinnvoll ist zudem die Wahl auswascharmer Produkte bei der Neuanlage, etwa TPO- oder FPO-Bahnen sowie teilvernetztes EPDM, die Regenwasser weniger belasten als ältere Bitumenprodukte. Logistisch hilft es, Behältergrößen vorab mit dem Fachbetrieb abzustimmen und die Arbeitsreihenfolge so zu planen, dass Zwischenlager nicht zum Nadelöhr werden.

Feuchtigkeitsdiagnostik: Darrprobe und IP-SLD richtig einordnen

Ob die Dämmung unter dem Kies bleiben kann oder ausgetauscht werden muss, lässt sich nicht durch bloßes Hinsehen klären. Zwei Verfahren haben sich in der Praxis etabliert.

  • Die Darrprobe entnimmt eine Materialprobe und bestimmt den Massenprozent-Feuchtegehalt im Labor
  • IP-SLD-Messungen (Impedanz-Feuchtigkeitsmessung) kartieren die Fläche zerstörungsfrei und zeigen Feuchtenester großflächig
  • Eine Schadensbildzeichnung mit gezielten Stichproben validiert die Messergebnisse zusätzlich
  • Je nach Befund folgt Trocknung, Teilersatz oder vollständiger Rückbau der Dämmung

Laut einem Fachbericht zur Sanierung über feuchter Dämmung dauern Trocknungsmaßnahmen über Saug- oder Druckverfahren häufig drei bis vier Wochen in Feldgrößen von 20 bis 50 Quadratmetern, wobei stehendes Wasser punktuell abgesaugt und die Messwerte dokumentiert werden. Nicht jede feuchte Dämmung muss also sofort weichen, eine fundierte Messung kann unnötigen Rückbau und damit Kosten vermeiden.

Abdichtung und Dämmung gleich mit erneuern: Wann sich das lohnt

Wenn die Dämmung ohnehin durchfeuchtet ist oder die Abdichtung das Ende ihrer Lebensdauer erreicht hat, lohnt sich oft eine kombinierte Maßnahme statt einer reinen Reparatur.

  • Instandhaltung erhält den bestehenden Zustand, eine Erneuerung tauscht Funktionsschichten aus und kann GEG-Pflichten auslösen
  • Ein individueller Sanierungsfahrplan kann Förderboni bringen und die Wirtschaftlichkeit kombinierter Maßnahmen verbessern
  • Sinnvoller Ablauf: erst Diagnose, dann iSFP oder Angebot einholen, danach Förderantrag stellen

Bei kombinierten Vorhaben, bei denen Dämmung, Abdichtung und etwa eine Photovoltaikanlage oder Begrünung gemeinsam geplant werden, zeigt sich in der Praxis häufig, dass ein Sanierungsfahrplan die Reihenfolge der Maßnahmen sinnvoll bündelt und finanzielle Vorteile sichert.

Kosten- und Zeitrahmen: Womit Sie realistisch rechnen sollten

Pauschale Preise gibt es beim Entkiesen kaum, zu unterschiedlich sind Flächengröße, Zugang und Zustand des Dachs.

  • Kostentreiber sind vor allem Flächengröße, Dachzugang, Kran- oder Hubarbeitszeiten sowie Entsorgung und Prüfungen
  • Der typische Ablauf umfasst Vorbereitung, Entkiesen, Feuchtigkeitsprüfung samt eventueller Trocknung und abschließend den Wiederaufbau
  • Trocknungsphasen nehmen oft mehrere Wochen in Anspruch, je nach Feldgröße und Feuchtegrad
  • Ein Vergleich mehrerer Festpreisangebote mit dokumentierten Prüfnachweisen schützt vor bösen Überraschungen

Konkrete Zahlen lassen sich nur anhand eines Vor-Ort-Angebots seriös nennen, allgemeine Richtwerte ohne Objektbesichtigung bleiben reine Schätzung.

Praxis: So gehen wir bei Engels Bedachungen vor

Wir begleiten Dachprojekte von der ersten Diagnose bis zum fertigen Dachaufbau, darunter Entkiesen, Abdichtung, Dämmung, Kranarbeiten, Asbestsanierung und Drohnendachinspektionen.

  • Wir starten mit einer Befundaufnahme und wählen je nach Fläche Saugtechnik oder Kraneinsatz
  • Feuchtigkeitsdiagnostik und, falls nötig, Trocknung oder Teilersatz folgen vor dem Wiederaufbau
  • Unseren Ablauf und typische Prüfschritte beschreiben wir ausführlich in unserem Flachdachsanierung Guide
  • Eine erste Einschätzung zum eigenen Dach liefert unser Flachdach Sanierungscheck

Ein Beispiel aus unserer Praxis zeigt den Ablauf eines solchen Projekts in unserer Referenz zur Dachsanierung in Bornheim.

Redaktionelle Einordnung: Nachhaltigkeit vor pauschalem Rückbau

Aus unserer Sicht lohnt sich fast immer erst die Messung, dann die Entscheidung. Eine Darrprobe oder IP-SLD-Messung kostet wenig im Vergleich zu einem unnötigen Komplettaustausch der Dämmung. Wiederverwendbarer Kies spart Material und Transportwege, und wer die Entwässerung gleich mitdenkt, verbessert oft auch die Förderfähigkeit der gesamten Maßnahme.

— Electus

Unterstützung beim Entkiesen und bei der Sanierung

Wir übernehmen das Entkiesen inklusive Feuchtigkeitsmessung, stellen bei Bedarf Kran- und Hubarbeitsbühnen und kümmern uns um Abdichtung, Dämmung sowie Asbestsanierung aus einer Hand.

Engels-bedachungen

  • Entkiesen mit Saugtechnik oder Kraneinsatz, je nach Dachzugang
  • Feuchtigkeitsmessung und Entscheidung über Trocknung, Teilersatz oder Austausch
  • Abdichtungs- und Dämmsanierung sowie Asbestsanierung nach TRGS 519
Leistung Nutzen für Sie
Entkiesen und Feuchtigkeitsmessung Fundierte Entscheidung statt pauschalem Rückbau
Kranarbeiten und Hubarbeitsbühne Zugang auch bei schwierigen Dachlagen
Abdichtung und Dämmung Kombinierte Sanierung aus einer Hand

Wir begleiten als Meisterbetrieb in zweiter Generation Dachprojekte, mit persönlicher Beratung durch die Geschäftsführung und Referenzprojekten, die unsere Arbeitsweise zeigen. Einen Überblick über unsere Leistungen rund ums Dach finden Sie auf unserer Website, Anfragen für eine Erstinspektion nehmen wir dort gerne entgegen.

FAQ

Wie oft muss ein Flachdach erneuert werden?

Das hängt stark vom Material, der Pflege und den Ergebnissen regelmäßiger Prüfungen wie Darrprobe oder Feuchtigkeitsmessung ab. Eine pauschale Lebensdauer lässt sich seriös nicht nennen, eine Zustandsprüfung vor Ort liefert die verlässlichere Antwort.

Wie kann man Schnee vom Dach entfernen?

Schnee sollte nur von geschultem Personal mit geeigneter Absturzsicherung entfernt werden, da Flachdächer bei hoher Schneelast zusätzlich belastet werden. Eine statische Prüfung der Auflast ist bei größeren Schneemengen sinnvoll, bevor manuell oder maschinell geräumt wird.

Wie entferne ich Teerpappe?

Teerpappe wird in der Regel maschinell oder manuell abgetragen, wobei ältere Bahnen vorab auf Asbest untersucht werden sollten. Je nach Befund kommen emissionsarme Verfahren zum Einsatz, die Vorgaben der Asbesterkundung sind dabei bindend.

Wie entferne ich Moos von einem Flachdach?

Moos wird meist mechanisch abgebürstet oder mit Wasser unter Druck entfernt, anschließend hilft eine Kontrolle der Entwässerung gegen erneuten Bewuchs. Chemische Mittel sollten zurückhaltend eingesetzt werden, da sie ins Regenwasser gelangen können.

Muss ich beim Entkiesen immer die Dämmung austauschen?

Nein, eine Darrprobe oder IP-SLD-Messung zeigt, ob die Dämmung trocken genug ist, um zu verbleiben. Oft reicht eine gezielte Trocknung über mehrere Wochen aus, ein kompletter Austausch ist nicht in jedem Fall nötig.
